Fissures liées à un chantier public : le recours du riverain, étape par étape

Une pelle hydraulique travaille à quarante mètres de la façade, un tunnelier passe sous la rue, une canalisation d'assainissement est reprise en tranchée ouverte. Quelques semaines plus tard, une fissure traverse le linteau du salon. Le réflexe est d'appeler l'assurance habitation, qui répond souvent que le sinistre n'entre dans aucune garantie. Le réflexe suivant est d'écrire à l'entreprise de travaux, qui renvoie vers son assureur, lequel renvoie vers le maître d'ouvrage.

Tranchée de chantier de voirie ouverte le long d'une rue résidentielle, devant des pavillons mitoyens, sans personne dans le cadre
En bref

Un chantier public a fissuré ma maison : dois-je prouver une faute du maître d'ouvrage ?

Non. C'est toute la particularité du régime des dommages de travaux publics : le riverain, considéré comme tiers au chantier, n'a pas à démontrer une faute. Il lui suffit d'établir le lien de cause à effet entre les travaux et les fissures, puis de montrer que le préjudice subi est anormal et spécial. La contrepartie est procédurale : le litige relève du juge administratif et non du tribunal judiciaire, une réclamation préalable écrite doit être adressée au maître d'ouvrage avant toute saisine, et la créance se prescrit par quatre ans selon un point de départ particulier.

Tiers au chantier : le régime qui vous dispense de prouver une faute

Le droit distingue trois positions face à un chantier public. Le participant, entreprise ou maître d'œuvre, engage sa responsabilité contractuelle. L'usager de l'ouvrage, l'automobiliste sur la voirie par exemple, doit prouver un défaut d'entretien normal. Le tiers, c'est-à-dire le riverain qui n'a rien demandé et ne participe à rien, bénéficie d'une responsabilité sans faute du maître d'ouvrage.

Concrètement, vous n'avez pas à démontrer que l'entreprise a mal vibré, mal étayé ou mal rabattu la nappe. Vous n'avez même pas à désigner laquelle des entreprises présentes sur le chantier a causé le désordre. Vous devez établir deux choses seulement : que les travaux sont à l'origine des fissures, et que le préjudice subi présente un caractère à la fois anormal et spécial.

Ces deux conditions fonctionnent comme deux portes en série. Le préjudice anormal est celui qui dépasse les sujétions que tout riverain doit accepter au titre de la vie en collectivité : la poussière, le bruit et la gêne d'accès relèvent de l'inconvénient normal, une fissure structurelle n'en relève pas. Le préjudice spécial est celui qui ne frappe pas indistinctement toute la population : si la rue entière est fissurée, la condition reste remplie dès lors que le groupe touché demeure identifiable et limité, mais elle se discute davantage.

Préjudice anormal

Franchit la porte

Fissure structurelle, désordre de fondation, perte de stabilité

Bloque la porte

Poussière, bruit, gêne d'accès, vibrations ressenties sans dommage

Préjudice spécial

Franchit la porte

Un riverain ou un groupe de riverains identifiable

Bloque la porte

Gêne subie de la même façon par toute la population de la commune

Indemnisation sans faute à prouver

Les deux conditions sont cumulatives. Un désordre grave subi par tout le quartier de façon identique peut échouer sur la seconde porte, et une gêne légère subie par un seul riverain échoue sur la première.

Le riverain n'a pas à prouver une faute, mais il doit franchir les deux conditions dans cet ordre.

Administratif ou judiciaire : le mauvais tribunal fait perdre des mois

L'erreur la plus coûteuse ne porte pas sur le fond mais sur la juridiction. Un dossier bien monté, déposé devant le tribunal judiciaire alors qu'il relevait du tribunal administratif, se solde par une décision d'incompétence. Le temps perdu se compte en mois, et le délai de prescription, lui, continue de courir pendant ce temps.

Le critère de partage n'est pas la nature du chantier au sens courant, mais la qualification juridique de l'ouvrage et du maître d'ouvrage. Des travaux portant sur un ouvrage public, ou exécutés pour le compte d'une personne publique dans un but d'intérêt général, relèvent du juge administratif. Un immeuble privé construit par un promoteur, même dans une opération d'aménagement, relève du juge judiciaire et de la garantie décennale du constructeur.

La nuance piège les riverains d'opérations mixtes. Une zone d'aménagement concertée peut faire cohabiter, sur cent mètres, une voirie communale, un réseau concessionnaire et un immeuble privé. Trois chantiers, trois régimes, parfois trois juges. Identifier le responsable avant d'écrire est le premier travail du dossier, et il se fait en consultant l'arrêté de voirie, le panneau de chantier et la déclaration préalable affichée sur site.

Quand le chantier est privé et voisin, la logique change entièrement : le fondement devient le trouble anormal de voisinage, la juridiction redevient judiciaire, et la mécanique de preuve est celle décrite pour une fissure apparue après les travaux d'un voisin.

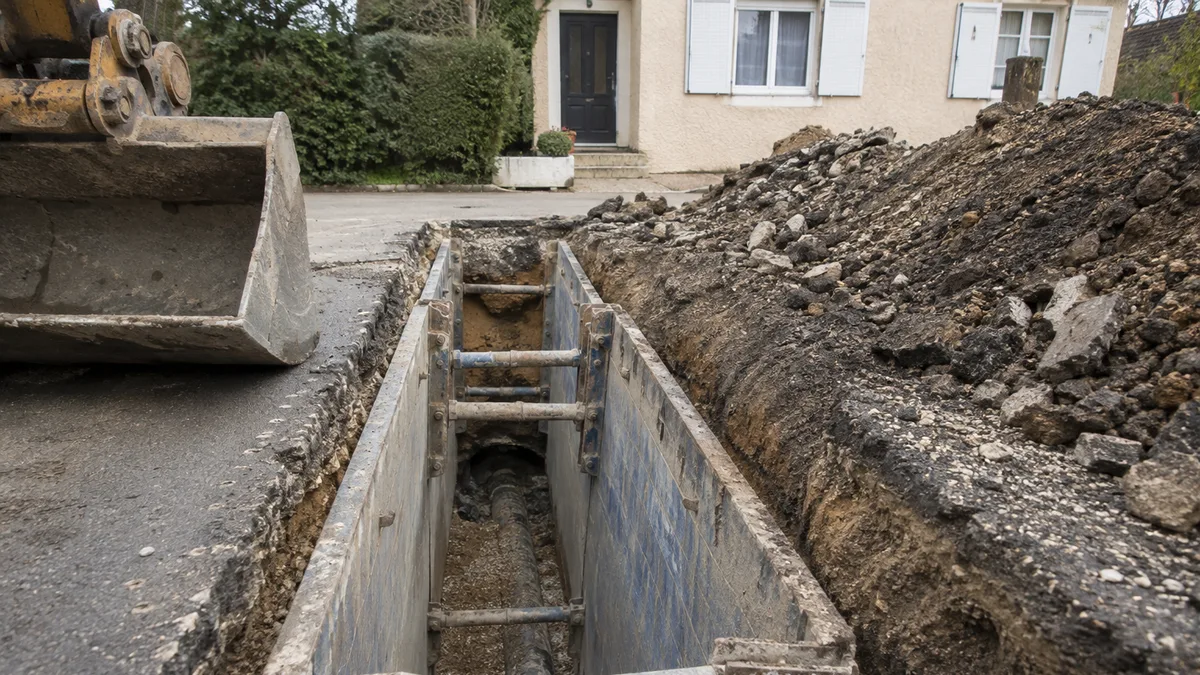

Tranchée de chantier ouverte dans une rue résidentielle bordée de maisons, blindages et engins en place, aucune personne dans le cadre

Qui est maître d'ouvrage, et sur quel ouvrage ?

Schéma d'aiguillage entre juge administratif et juge judiciaire selon la nature du chantier à l'origine des fissures

Juge administratif

  • Commune, département, région, État
  • Établissement public, syndicat de transport
  • Concessionnaire d'un service public
  • Ouvrage public : voirie, réseau, tunnel, tramway

Réclamation préalable, puis tribunal administratif

Juge judiciaire

  • Promoteur, constructeur, particulier
  • Bailleur agissant en droit privé
  • Chantier privé mitoyen ou voisin
  • Ouvrage privé : immeuble, maison, clôture

Trouble anormal de voisinage ou garantie décennale

Le panneau de chantier et l'arrêté de voirie affiché indiquent le maître d'ouvrage. C'est le premier document à photographier, avant la fin du chantier.

Un dossier déposé devant la mauvaise juridiction est déclaré irrecevable, sans que la prescription cesse de courir.

Vibrations, rabattement de nappe, tassement : les trois mécanismes

Un chantier ne fissure pas une maison par contact. Il la fissure par le sol, selon trois mécanismes qui laissent des signatures différentes sur les murs et qui n'appellent pas les mêmes preuves.

Le premier est vibratoire. Battage de palplanches, brise-roche hydraulique, compactage, passage d'engins lourds : l'énergie se propage dans le sol et sollicite la structure en cycles rapides. Ce mécanisme est le seul des trois à disposer d'un référentiel chiffré. La circulaire du 23 juillet 1986, prise pour les installations classées mais utilisée comme référence technique bien au-delà, fixe des vitesses particulaires à ne pas dépasser selon la sensibilité du bâti et la fréquence des vibrations.

Le deuxième est hydraulique. Pour terrasser au sec, un chantier profond rabat la nappe phréatique. Le sol se draine, les argiles se rétractent, les remblais se compactent, et les fondations descendent de façon différentielle. Ce mécanisme est perfide : il agit lentement, se manifeste parfois après la fin du pompage, et touche des maisons situées bien au-delà de l'emprise visible du chantier. Les terrains sensibles de la région sont largement documentés, notamment les remblais et alluvions compressibles franciliens.

Le troisième est le tassement induit par excavation. Creuser, c'est retirer de la matière portante : le terrain adjacent converge vers le vide, en surface comme en profondeur. Un tunnelier crée une cuvette de tassement dont la géométrie est calculée à l'avance par le maître d'ouvrage, ce qui signifie qu'il existe presque toujours des documents de prévision auxquels comparer les désordres constatés.

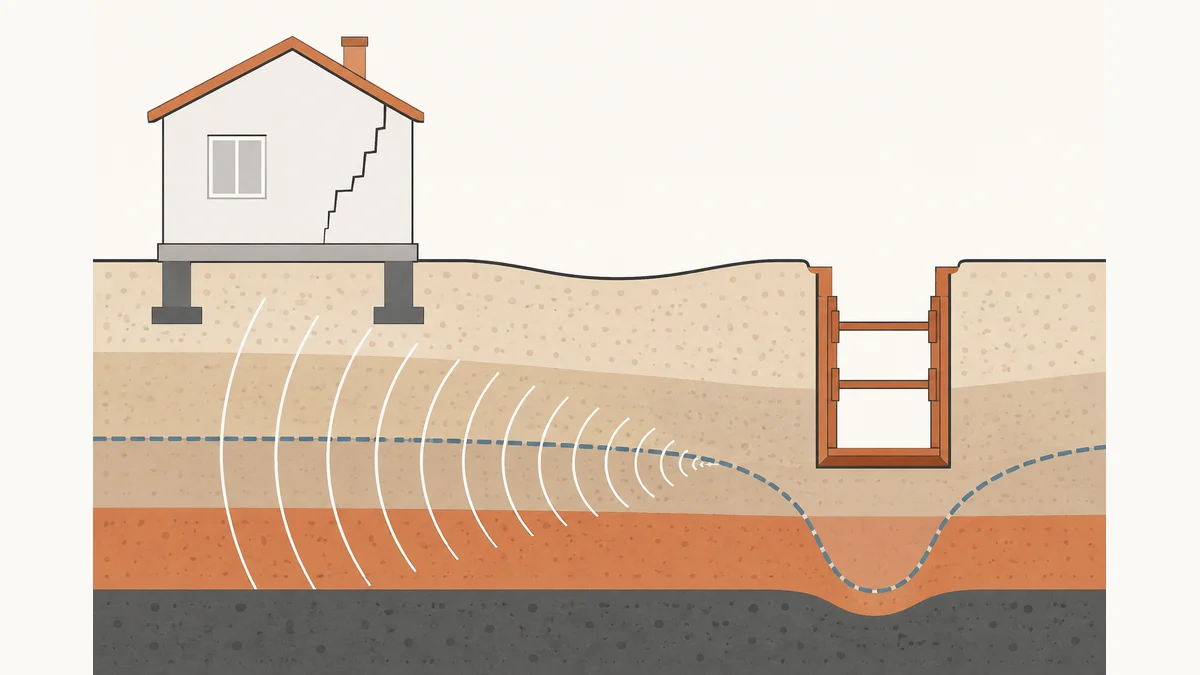

Illustration en coupe des trois mécanismes par lesquels un chantier public fissure une maison voisine : vibrations, rabattement de nappe et cuvette de tassement
Vitesse particulaire maximale admissible, en mm/s

Vibrations continues

1 à 8 Hz
8 à 30 Hz
30 à 100 Hz
Construction résistante
5
6
8
Construction sensible
3
5
6
Construction très sensible
2
3
4

Vibrations impulsionnelles

1 à 8 Hz
8 à 30 Hz
30 à 100 Hz
Construction résistante
8
12
15
Construction sensible
6
9
12
Construction très sensible
4
6
9

Source : circulaire du 23 juillet 1986 relative aux vibrations mécaniques émises dans l'environnement par les installations classées.

Une meulière de 1930 ou un immeuble haussmannien ne se classe pas en construction résistante. Le même chantier peut donc rester sous le seuil pour un pavillon récent et le dépasser pour la maison d'à côté.

Plus la fréquence est basse, plus le seuil est bas : ce sont les vibrations lentes qui abîment le bâti ancien.

Constituer la preuve pendant que le chantier existe encore

Le lien de causalité se prouve par la chronologie et par la mesure, jamais par la conviction. Or un chantier public est une pièce à conviction qui disparaît : dans dix-huit mois, la tranchée sera refermée, le tunnelier démonté, les registres de vibration archivés chez un sous-traitant. Tout ce qui n'est pas figé maintenant restera invocable mais ne sera plus démontrable.

Le premier acte utile est le référé préventif. Avant le démarrage, la plupart des maîtres d'ouvrage importants font réaliser un constat contradictoire de l'état des immeubles riverains. Si vous avez reçu une convocation et que vous l'avez ignorée, ce document existe quand même et vous est opposable. S'il n'y en a pas eu, un constat d'huissier établi avant travaux joue le même rôle de photographie datée.

Le deuxième acte est le suivi d'évolutivité. Une fissure qui s'ouvre au rythme des phases du chantier constitue la preuve la plus difficile à contester. La pose de témoins et le relevé régulier permettent de tracer une courbe, et la méthode pour savoir si une fissure bouge encore vaut ici comme ailleurs, à une nuance près : les dates de vos relevés doivent être confrontées au planning du chantier, phase par phase.

Le troisième acte est documentaire. L'étude d'impact, le dossier d'enquête publique, les seuils de vibration contractuels imposés aux entreprises et les rapports de suivi vibratoire sont, pour beaucoup, des documents communicables. Les demander tôt, par écrit, produit deux effets : vous obtenez des données chiffrées, et vous datez officiellement votre démarche.

Un diagnostic de fissure conduit par un expert indépendant fait tenir ces trois volets ensemble. Il qualifie le désordre, écarte les causes concurrentes comme le retrait-gonflement des argiles ou un défaut d'origine, et formule la causalité dans les termes que le juge administratif attend, ce qui évite le rapport qui décrit sans conclure.

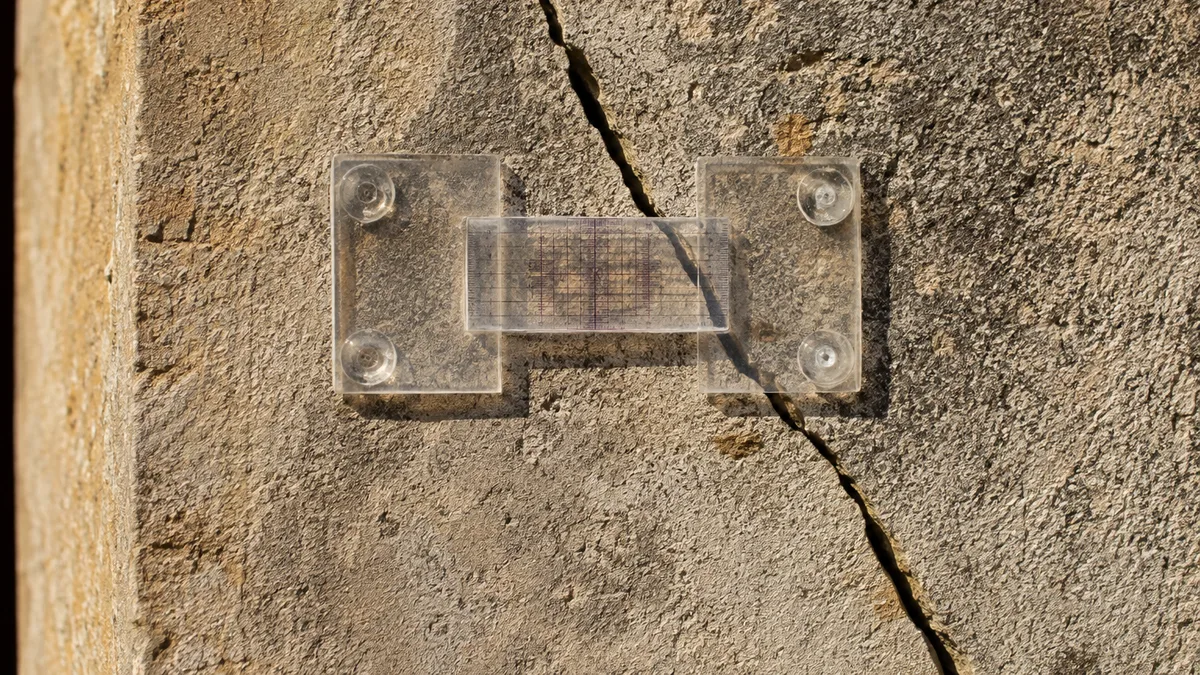

Jauge fissuromètre collée sur une fissure traversant un mur de façade en pierre, relevé de mesure en cours, aucune personne dans le cadre

Réclamation préalable, référé et prescription : l'ordre des gestes

Devant le juge administratif, on ne saisit pas directement. Il faut d'abord une décision de l'administration à attaquer, et cette décision se provoque par une réclamation préalable indemnitaire adressée au maître d'ouvrage. Cette lettre doit chiffrer le préjudice, même approximativement, et partir en recommandé. Le silence gardé pendant deux mois vaut refus implicite, et c'est ce refus qui ouvre le recours contentieux.

En parallèle, et sans attendre, le référé-expertise permet de faire désigner un expert par le tribunal administratif sur le fondement de l'article R. 532-1 du code de justice administrative. Cette voie n'exige pas de réclamation préalable et n'a qu'un objectif : figer les faits avant qu'ils ne disparaissent. La logique procédurale est proche de celle exposée pour l'expertise judiciaire obtenue en référé, avec un juge et des textes différents.

La prescription est le piège le plus silencieux. Les créances contre les personnes publiques se prescrivent par quatre ans, mais le délai ne part pas du jour du dommage : il part du 1er janvier de l'année suivant celle où le préjudice est connu dans son étendue. Une fissure apparue en octobre ouvre donc un délai qui commence le 1er janvier suivant et s'éteint quatre ans plus tard, au 31 décembre. Pour un désordre évolutif, le point de départ se décale à la consolidation, ce qui est protecteur mais incertain, et ne doit jamais servir de motif pour attendre.

Frise du délai de prescription quadriennale applicable aux créances contre une personne publique
Fissure constatée et rattachée au chantier
1 an
2 ans
3 ans
4 ans
1er janvier de l'année suivante
31 décembre de la quatrième année
4 ans
1 2 3 1
Référé-expertise R. 532-1 CJAFige les faits, sans attendre
2
Réclamation préalable indemnitaireInterrompt la prescription
3
Refus implicite à deux moisOuvre le recours contentieux

Le point de départ n'est pas la date du dommage mais le 1er janvier qui suit l'année où le préjudice est connu dans son étendue.

Chaque acte porté sous la frise préserve l'échéance, à condition d'être écrit et daté.

Ce que le riverain peut réellement obtenir

L'indemnisation couvre d'abord le coût de remise en état, évalué en valeur de reconstruction et non en valeur remboursée après vétusté, ce qui distingue nettement ce régime de l'indemnisation assurantielle classique. Elle couvre ensuite les préjudices accessoires : frais d'expertise engagés, dépenses de relogement si le logement devient inhabitable, et perte de jouissance pendant la durée des désordres et des travaux, poste souvent oublié que détaille l'article consacré aux préjudices annexes d'une maison fissurée.

Elle peut enfin couvrir une dépréciation résiduelle du bien lorsque la réparation, même correctement exécutée, laisse subsister une moins-value démontrable. Ce poste est le plus discuté et suppose une évaluation étayée, pas une estimation d'agence.

En revanche, l'indemnisation ne couvre pas les inconvénients normaux du chantier, ni les désordres préexistants que le constat initial révèle, ni la part du dommage imputable à une cause étrangère. C'est précisément pourquoi le dossier se gagne sur la qualité du diagnostic technique bien avant de se gagner sur l'argumentation juridique. Quand le chantier est un grand ouvrage linéaire et que la période coïncide avec un épisode de sécheresse, la question de la cause dominante devient centrale, comme le montre le cas des fissures apparues après canicule près des chantiers du Grand Paris Express.

Le réflexe utile tient en une phrase : documenter maintenant, écrire au bon destinataire, et faire qualifier la cause par un technicien avant de faire qualifier le droit par un juriste.

Questions fréquentes

Vos questions sur ce sujet

Dois-je prouver une faute du maître d'ouvrage pour être indemnisé ?

Non. En qualité de tiers au chantier, vous bénéficiez d'une responsabilité sans faute. Vous devez seulement établir le lien de causalité entre les travaux et les fissures, puis démontrer que le préjudice est anormal et spécial. Cette dispense de faute est la principale différence avec un litige de voisinage ordinaire.

Quel tribunal saisir après des fissures causées par un chantier public ?

Le tribunal administratif, dès lors que les travaux portent sur un ouvrage public ou sont réalisés pour le compte d'une personne publique. Le tribunal judiciaire reste compétent pour un chantier privé, même situé dans une opération d'aménagement publique. Une saisine devant la mauvaise juridiction est déclarée irrecevable et le délai de prescription continue de courir pendant ce temps.

Faut-il écrire à la mairie avant de saisir le tribunal administratif ?

Oui. Une réclamation préalable indemnitaire, chiffrée et envoyée en recommandé au maître d'ouvrage, est un passage obligé. Le silence gardé pendant deux mois vaut décision implicite de rejet, et c'est cette décision qui ouvre le recours. Le référé-expertise, lui, peut être engagé sans attendre cette étape.

Quel est le délai pour agir contre une collectivité ?

Quatre ans, avec un point de départ particulier : le délai court à compter du 1er janvier de l'année suivant celle où le préjudice est connu dans son étendue, et non de la date d'apparition de la fissure. Pour un désordre encore évolutif, il ne commence en principe qu'à la stabilisation, ce qui reste une sécurité fragile sur laquelle il ne faut pas compter.

Que faire si aucun constat n'a été réalisé avant le démarrage du chantier ?

Le dossier reste défendable, mais la preuve repose alors sur d'autres éléments : photographies antérieures datées, diagnostics immobiliers de la dernière vente, témoignages, et surtout suivi d'évolutivité montrant que la fissure s'ouvre au rythme des phases du chantier. Faire établir un constat en cours de chantier reste utile, car il date au moins l'état à un instant donné.

Les vibrations ressenties suffisent-elles à engager la responsabilité ?

Non. Une vibration ressentie n'est pas un dommage. Il faut un désordre matériel, et il faut le rattacher aux travaux. Les seuils de la circulaire du 23 juillet 1986 servent de référence technique, mais leur dépassement n'est ni nécessaire ni suffisant : un bâti ancien fragile peut se fissurer sous le seuil, et un dépassement ponctuel sans dommage n'ouvre aucun droit.
