Étaiement, butonnage, étrésillonnement : trois gestes qu'on mélange
Le vocabulaire de chantier est flottant et les devis reprennent souvent le mot « étaiement » pour tout. Sur le terrain, ces dispositifs répondent pourtant à trois mécaniques distinctes, et poser le mauvais dispositif revient à ne rien poser du tout. La question à se poser n'est jamais « faut-il étayer », mais « quelle force est-ce que je dois reprendre, et vers quel appui sain est-ce que je l'envoie ».
Quatre dispositifs, quatre efforts repris
Charge verticale

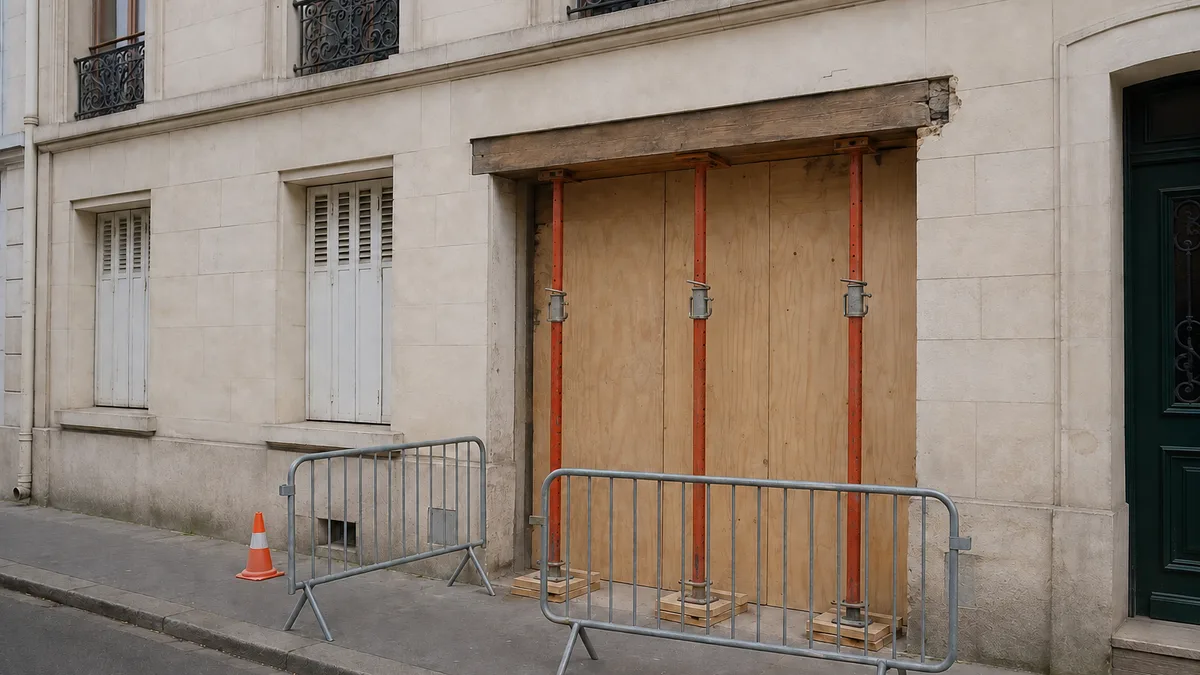

Étaiement vertical
Plancher qui flèche, poutre fendue, linteau descendu, solive dont l'about a pourri dans le mur.

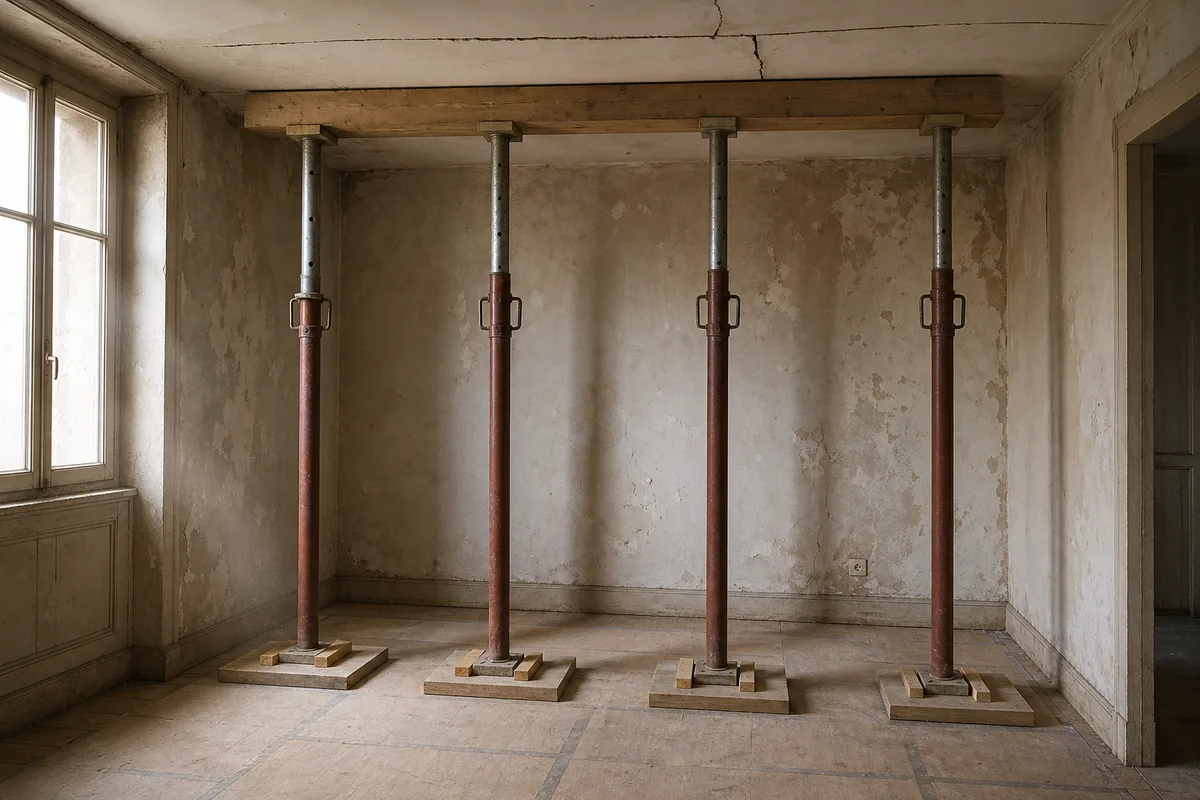

Un ou plusieurs étais réglables sous une lisse de répartition, calés sur une semelle qui redistribue la charge au sol ou au plancher inférieur. La qualité de l'appui bas compte autant que l'étai lui-même.
Poussée horizontale
Butonnage de façade
Façade qui bombe ou se désolidarise des planchers, mur pignon qui bascule, ventre visible au fil à plomb.

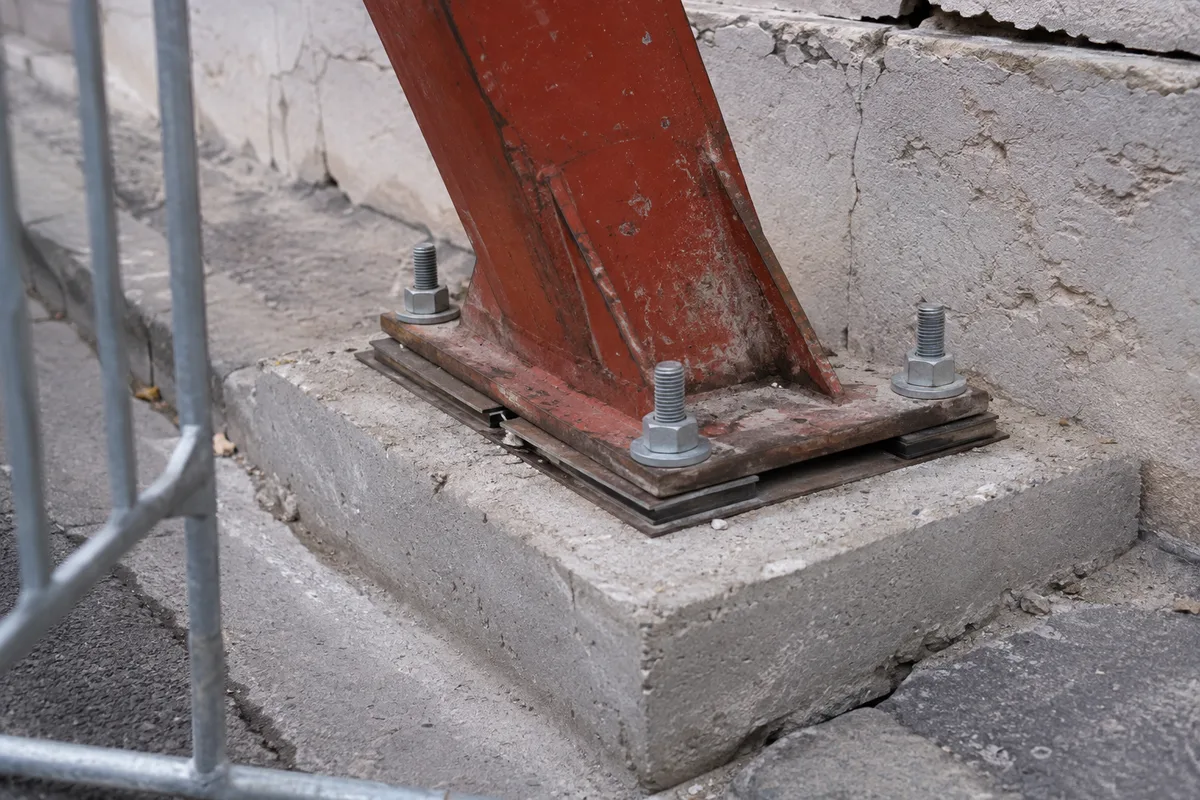

Des butons inclinés prennent appui sur des massifs de béton ancrés au sol et viennent plaquer la façade. Le dispositif occupe la voirie, ce qui déclenche une demande d'occupation du domaine public.
Rapprochement des jambages
Étrésillonnement de baie
Fenêtre ou porte dont les montants se rapprochent, menuiserie qui coince, fissure en moustache à l'angle du linteau.
Un élément rigide calé entre les deux jambages empêche la baie de se fermer. Dispositif léger, souvent le premier posé, et le seul que l'on retrouve fréquemment à l'intérieur d'un logement occupé.
Charge concentrée forte
Palée ou tour d'étaiement
Reprise d'une descente de charge complète, appui d'un mur porteur sur plusieurs niveaux, plancher haut d'un sous-sol.
Assemblage tridimensionnel qui reprend des charges très supérieures à un étai isolé et se calcule comme une structure à part entière, avec ses états limites.
Un même sinistre combine fréquemment plusieurs dispositifs : étrésillonner les baies pendant qu'on butonne la façade, par exemple. Le tout forme un système, et retirer un seul élément peut suffire à le rendre inopérant.
Schémas de principe. Le tracé réel dépend de la géométrie du bâtiment et de la position des appuis sains.
À quel moment un bâtiment fissuré doit-il être étayé
L'étaiement n'est pas une réponse à la largeur d'une fissure. Il répond à trois situations, et à trois seulement. La première est la perte d'appui avérée : un about de solive qui ne repose plus, un linteau qui a rompu, un chaînage sectionné. La deuxième est la cinématique active : la fissure ne se contente pas d'exister, elle s'ouvre sous instrumentation, et l'attente d'un diagnostic complet fait courir un risque aux occupants. La troisième est l'ouverture d'un chantier qui va temporairement supprimer un appui, typiquement une reprise en sous-œuvre.
Hors de ces trois cas, poser des étais revient souvent à s'acheter une fausse tranquillité. Une fissure large mais stabilisée depuis quinze ans ne justifie aucun ouvrage provisoire : elle justifie une mesure, ce qui suppose de savoir distinguer une fissure évolutive d'une fissure stabilisée avant d'engager la moindre dépense.
Il existe un piège classique : l'étai posé au milieu d'une pièce, en appui sur une dalle qui n'a jamais été calculée pour recevoir une charge ponctuelle. On transfère alors le problème d'un niveau au niveau inférieur, et on crée un second désordre à côté du premier.
Ce qui dimensionne un étaiement, et pourquoi ça ne s'improvise pas
Un étai n'a pas une capacité fixe. Sa charge admissible dépend de sa classe normalisée et, surtout, de sa hauteur de déploiement : plus il est sorti, plus il flambe, et plus sa capacité s'effondre. C'est la raison pour laquelle un même étai peut être parfaitement dimensionné à 2,20 m et notoirement insuffisant à 3,50 m, alors que l'étiquette n'a pas changé.
La norme NF EN 1065 classe les étais télescopiques en acier de A à E selon leur résistance nominale, et la désignation courante associe la classe à la hauteur maximale : un étai marqué C40 est un étai de classe C utilisable jusqu'à 4 m. Les tours et palées d'étaiement relèvent d'une autre norme, la NF EN 12812, avec un calcul aux états limites et trois classes d'exigence.
Résistance nominale des étais télescopiques acier
Classes définies par la norme NF EN 1065
Charge nominale en kilonewtons
L'effet de la hauteur
La charge maximale d'utilisation est calculée en tenant compte d'une charge excentrée en tête et d'un sol incliné en pied. Elle décroît quand l'étai est déployé, en raison du flambement. Les abaques constructeur donnent la valeur réelle hauteur par hauteur : c'est cette valeur, et non la résistance nominale de classe, qui doit figurer dans la note de calcul.
- Descente de charge établie, niveau par niveau, jusqu'à un appui reconnu sain
- Vérification de la surface d'appui basse et de la semelle de répartition
- Prise en compte des charges d'exploitation restantes dans le bâtiment
- Note de calcul écrite, datée et signée, conservée pendant toute la durée de l'ouvrage
Sources : NF EN 1065 (étais télescopiques réglables en acier) et NF EN 12812 (étaiements).
Valeurs nominales de classe. La charge réellement admissible dépend de la hauteur de déploiement et des conditions d'appui.
Qui prescrit, qui commande, qui paie
C'est le point qui bloque le plus de dossiers. Trois autorités différentes peuvent être à l'origine d'un étaiement, et elles n'ont ni le même pouvoir, ni les mêmes conséquences financières. Comprendre laquelle est à la manœuvre change tout : la voie choisie détermine qui avance les fonds, qui peut se retourner contre qui, et à quelle vitesse le chantier démarre.
Trois voies de prescription, trois conséquences
Le maire
Arrêté de mise en sécurité
Délai
Immédiat en cas d'urgence
Qui commande
Le propriétaire, sous délai imparti. À défaut, la commune fait exécuter d'office.
Qui paie
Le propriétaire ou le syndicat des copropriétaires. Les frais engagés d'office sont recouvrés par la commune.
Voie la plus rapide et la plus contraignante. Elle emporte souvent une évacuation et un relogement.
L'expert ou le maître d'œuvre
Préconisation de mesures conservatoires
Délai
Quelques jours
Qui commande
Le propriétaire, sur devis d'une entreprise d'ouvrages provisoires.
Qui paie
Le propriétaire dans un premier temps, avec recours ultérieur possible contre le responsable identifié.
Voie la plus fréquente. Elle suppose un écrit daté, qui vaudra pièce dans le dossier de recours.
L'assureur
Accord sur mesures d'urgence
Délai
Variable, souvent après passage de l'expert d'assurance
Qui commande
L'assuré, après validation.
Qui paie
L'assureur, dans la limite des garanties mobilisées et sous déduction de la franchise.
Attention au piège : engager les travaux avant l'accord expose à un refus de prise en charge, sauf urgence caractérisée et documentée.
Ces voies ne s'excluent pas. Un arrêté municipal peut arriver après une préconisation d'expert restée sans suite, et l'assureur peut refuser de prendre en charge des travaux qu'il n'a pas validés alors même qu'ils étaient obligatoires.
Chaque voie a son instrument, son délai et son payeur : ce sont ces trois écarts qui décident de la suite.
Le cas de la copropriété ajoute une difficulté : l'étaiement d'une partie commune relève du syndicat, mais l'urgence autorise le syndic à engager les dépenses nécessaires sans attendre l'assemblée générale. Le débat sur la régularisation, lui, arrive ensuite, et il rejoint les questions de majorité examinées pour le vote de travaux de structure en assemblée générale.
Combien coûte réellement une mise en sécurité provisoire
Le coût d'un ouvrage provisoire se lit poste par poste, jamais au forfait. Deux devis peuvent afficher le même montant global et couvrir des périmètres radicalement différents, notamment sur la location, la dépose et la remise en état, qui sont les postes le plus souvent oubliés au moment de la signature.
Décomposition d'un budget d'ouvrage provisoire
Bureau d'études structure. Poste incompressible dès qu'on sort de l'étai isolé sous un linteau.
Fourniture et pose. Dispositif léger, réalisable en intérieur sans immobiliser le logement.
Étai réglable, lisse de répartition, semelle et calage compris. Le prix grimpe dès que l'appui bas doit être renforcé.
Massifs béton, butons, ancrages, protection de chantier. Poste le plus lourd, très dépendant de la hauteur de façade et de l'emprise disponible.
Souvent sous-estimée. Un dispositif qui reste dix-huit mois peut coûter en location davantage que sa pose initiale.
Tarif fixé par la commune, généralement au mètre carré et par jour, avec autorisation de voirie préalable.
Démontage, évacuation, reprise des scellements et des enduits sur les points d'ancrage.
Ces fourchettes sont indicatives et varient fortement selon l'accessibilité, la hauteur et la nature du bâtiment. Un butonnage sur une rue étroite d'un centre ancien francilien se situe régulièrement au-delà du haut de fourchette.
Postes relevés sur des devis d'entreprises d'ouvrages provisoires en Île-de-France.
Combien de temps un ouvrage provisoire peut rester en place
C'est la question que personne ne pose au moment de la pose, et celle qui empoisonne les dossiers un an plus tard. Un étaiement est conçu pour une durée courte. Passé un certain seuil, il change de statut : il devient un élément permanent qui n'a jamais été calculé pour cela, exposé au gel, à la corrosion, aux chocs et au tassement de ses propres appuis.
Cycle de vie d'un étaiement
Jours 0 à 15
Pose et réglage
Mise en charge progressive, vérification du contact, reprise du serrage après tassement initial des calages.
1 à 3 mois
Régime nominal
Période pour laquelle le dispositif a été dimensionné. Contrôle visuel périodique et relevé des fissuromètres en parallèle.
3 à 12 mois
Vigilance
Le provisoire s'installe. Contrôle du serrage, de l'état des appuis et de la corrosion. Toute modification du bâtiment impose de revoir la note de calcul.
Au-delà de 12 mois
Requalification
L'ouvrage doit être réexaminé comme une structure durable, ou remplacé par une reprise définitive. Le maintien sans réexamen engage la responsabilité de celui qui l'a laissé en place.
L'étaiement ne dispense jamais du suivi instrumenté. Il fige une géométrie, il ne renseigne pas sur l'évolution du mécanisme sous-jacent : seuls les capteurs le font.
Repères de gestion. Les échéances réelles sont fixées par la note de calcul et par le prescripteur.
Le suivi reste donc indispensable pendant toute la durée du provisoire, avec les mêmes outils que hors étaiement : la pose de fissuromètres pour mesurer l'évolution d'une fissure conserve tout son sens une fois les étais en place, et c'est même le seul moyen de savoir si le dispositif a effectivement arrêté le mouvement.
Ce que l'étaiement ne règle pas
Un ouvrage provisoire reprend une charge. Il ne traite ni la cause du désordre, ni ses conséquences juridiques. Si le bâtiment fissure parce que le sol argileux se rétracte, l'étai ne change rien à la sécheresse ; si une reprise en sous-œuvre est nécessaire, l'étai ne fait que rendre le chantier possible.
Il ne fige pas non plus les responsabilités. Beaucoup de propriétaires étayent, respirent, et laissent passer des mois avant d'engager la moindre démarche. C'est une erreur coûteuse : les délais de recours continuent de courir pendant que le bâtiment est calé, et l'assureur qui découvre un dispositif posé depuis un an sans déclaration circonstanciée dispose d'un argument commode.
Enfin, l'étaiement peut brouiller le diagnostic s'il est posé trop tôt. Un bâtiment maintenu de force cesse de donner les signes que l'expert aurait lus : ouverture différentielle, désaffleurement, jeu de menuiserie. D'où la règle de conduite que nous appliquons systématiquement : constater et documenter avant d'étayer, sauf danger immédiat pour les personnes.
L'enchaînement correct, du constat à la reprise définitive
Dans un dossier mené proprement, l'étaiement occupe une place précise : il vient après le constat et avant la réparation, jamais à la place de l'un ou de l'autre. Le constat établit l'état initial et la cinématique. L'ouvrage provisoire achète le temps nécessaire aux investigations, sondages de fondation, étude de sol, instrumentation. La reprise définitive intervient seulement quand la cause est établie, et elle seule autorise la dépose.
C'est aussi cet enchaînement qui protège financièrement. Le devis de mise en sécurité, la note de calcul et le procès-verbal de pose constituent des pièces datées ; ce sont elles qui permettront de rattacher la dépense au sinistre le jour où il faudra en demander le remboursement, que ce soit à un assureur, à un voisin ou à un constructeur. Quand la cause conduit vers un renforcement des fondations, la suite logique passe par la reprise en sous-œuvre par micropieux, dont le coût se chiffre séparément.
