Fissures constatées à la livraison VEFA : réserves, délai de 8 jours et garantie de parfait achèvement

La remise des clés d'un logement neuf en VEFA (vente en l'état futur d'achèvement) est un moment chargé : trousseau, dernières formalités, visite rapide des pièces avant de signer le procès-verbal. C'est pourtant le document le plus important pour tout ce qui suivra pendant l'année de garantie.

Gros plan sur un procès-verbal de livraison VEFA avec une réserve manuscrite et une fissure entourée au marqueur rouge, aucun visage visible
En bref

Une fissure vue le jour de la livraison VEFA doit-elle être notée en réserve ?

Oui, systématiquement, même si elle paraît minime. Une réserve non écrite au procès-verbal de livraison, avec description précise et localisation, devient très difficile à faire valoir ensuite. Le jour J ouvre un délai de 8 jours pour ajouter des réserves complémentaires, puis un an de garantie de parfait achèvement pendant lequel le promoteur doit réparer tout désordre signalé, fissure comprise.

Le jour de la livraison : ce qui doit être écrit noir sur blanc

Le procès-verbal de livraison est le document contractuel qui acte la remise du logement. Tout désordre apparent constaté ce jour-là doit y figurer sous forme de réserve, faute de quoi l'acquéreur est réputé avoir accepté le logement sans réserve sur ce point précis.

Une réserve efficace décrit la nature du désordre (fissure, et non simplement « défaut »), sa localisation précise (mur, pièce, orientation, hauteur par rapport au sol), et si possible sa dimension approximative. « Fissure d'environ 15 cm à l'angle haut du mur nord de la chambre 2, partant de l'huisserie de fenêtre » est exploitable ; « fissure dans une chambre » ne l'est pas.

Photographier chaque réserve avec un repère d'échelle (règle, pièce de monnaie) au moment de la signature du procès-verbal renforce considérablement sa valeur probante en cas de désaccord ultérieur sur l'ampleur du désordre.

Fissure fine à l'angle d'un mur fraîchement enduit dans un logement neuf, traces de poussière de chantier encore visibles au sol
Une fissure d'angle sur un enduit frais, encore poussiéreuse de chantier, doit être décrite précisément dans les réserves du jour même.

Quatre échéances, quatre droits différents

La loi encadre précisément les délais pendant lesquels un acquéreur peut faire valoir un désordre constaté sur un logement neuf. Chaque échéance ouvre ou ferme des droits différents, et les confondre fait perdre un temps précieux.

Quatre échéances légales après la livraison d'un logement VEFA : jour J, J+8, un an de garantie de parfait achèvement, et au-delà Jour J Remise des clés Toute réserve visible ce jour-là doit êtreécrite au procès-verbal de livraison, souspeine de devenir très difficile à fairevaloir ensuite. J + 8 jours Réserves complémentaires Un désordre visible mais non noté le jourJ peut encore être signalé par lettrerecommandée dans les 8 jours suivant lalivraison. 1 an Garantie de parfaitachèvement Le promoteur doit réparer toute réservelevée dans l'année, ainsi que toutdésordre apparu après la livraison etsignalé pendant cette période. Au-delà Décennale / dommages-ouvrage Passé un an, seule une fissure révélant undésordre de nature décennale (atteinte àla solidité ou à la destination del'ouvrage) reste couverte, via la garantiedécennale.

Le délai de 8 jours ne s'ouvre qu'une fois : il permet de compléter les réserves du jour J, pas de reporter indéfiniment une observation.

Fissure de tassement ou fissure de retrait de séchage : la première année d'un logement neuf

Un logement neuf contient une quantité d'eau importante piégée dans le béton, les enduits et les chapes au moment de la livraison. Cette eau s'évapore progressivement pendant les 12 à 24 premiers mois, provoquant un retrait des matériaux qui génère souvent de fines fissures de séchage, principalement dans les angles d'enduit et aux jonctions de matériaux différents.

Ces microfissures de séchage ne sont généralement pas structurelles. Elles suivent un rythme d'apparition assez typique : peu nombreuses les premières semaines, un pic marqué entre le troisième et le sixième mois lorsque le séchage s'accélère avec les variations de température, puis une décrue progressive sur le reste de l'année.

Indice de fréquence des microfissures de séchage rapportées (échelle relative sur l'année)

Calendrier de fréquence relative des microfissures de séchage rapportées sur douze mois dans un logement neuf, avec un pic entre le troisième et le sixième mois 3 Mois 1 5 Mois 2 9 Mois 3 14 Mois 4 17 Mois 5 16 Mois 6 11 Mois 7 7 Mois 8 5 Mois 9 3 Mois 10 2 Mois 11 2 Mois 12

Pic observé entre le 3ᵉ et le 6ᵉ mois, période où le séchage des bétons et enduits s'accélère.

Répartition indicative construite à partir des signalements observés sur des logements neufs suivis en Île-de-France, échelle relative

Une fissure de séchage qui apparaît sur ce créneau et reste stable, fine et non traversante n'est pas alarmante en soi ; c'est son évolution dans le temps qui compte.

Le point de vigilance n'est pas l'apparition d'une microfissure isolée, mais sa nature : traversante ou seulement dans l'enduit, en escalier ou rectiligne, évolutive ou stable. Un fissuromètre posé rapidement permet de trancher objectivement en quelques semaines de suivi, avant même que l'année de garantie ne s'écoule.

Le procès-verbal de livraison, pièce maîtresse

La qualité de la rédaction du procès-verbal conditionne toute la suite. Ces quelques points font la différence entre une réserve opposable et une mention qui ne servira à rien en cas de litige.

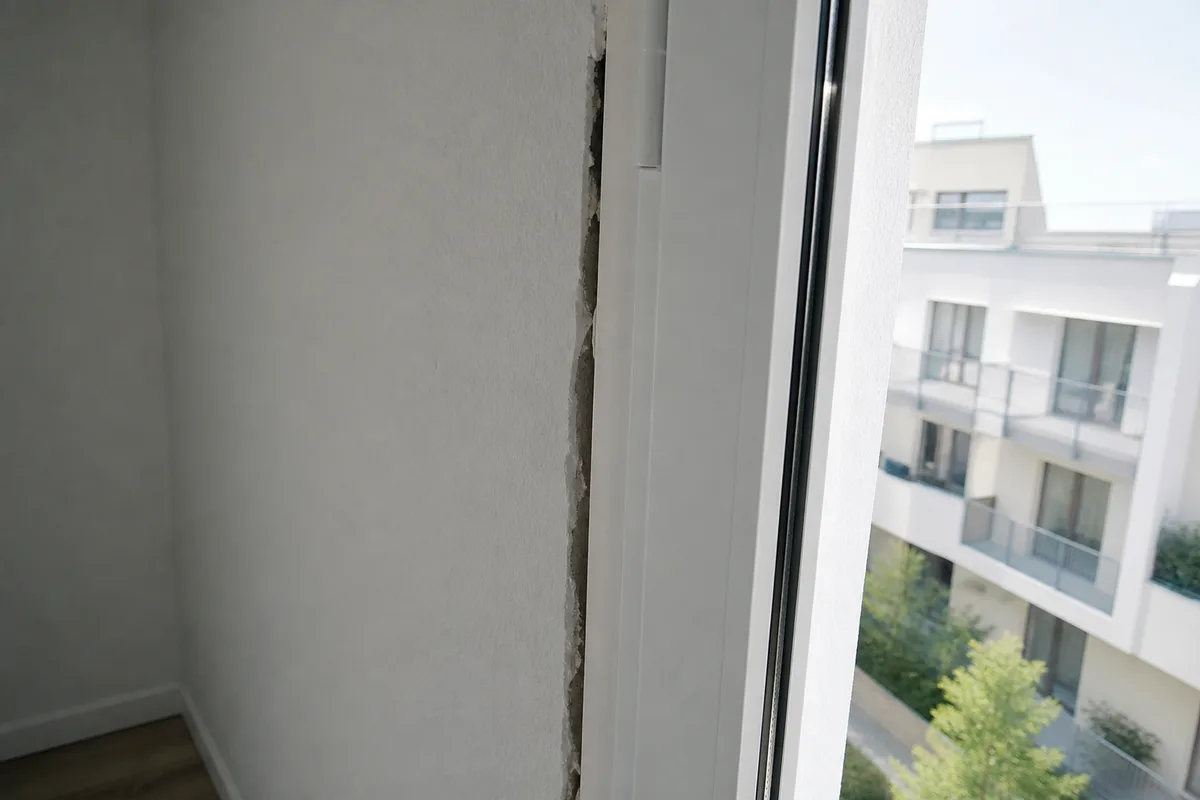

Joint béant entre un dormant de fenêtre neuve et la maçonnerie environnante, écart visible sur toute la hauteur
Un joint anormalement ouvert autour d'une menuiserie neuve mérite sa propre ligne de réserve, distincte d'une simple fissure d'enduit.
Décrire, ne pas résumer
« Fissures » au pluriel sans autre précision ne protège pas grand-chose. Chaque désordre distinct mérite sa propre ligne avec localisation précise.
Mesurer si possible
Une longueur et une ouverture approximatives, même à la règle, donnent un point de référence objectif pour juger d'une évolution ultérieure.
Photographier avec repère d'échelle
Une photo sans échelle ne prouve rien sur la taille réelle du désordre. Une règle, une pièce ou un mètre ruban dans le cadre change tout.
Garder une copie signée le jour même
Ne repartez jamais sans un exemplaire signé du procès-verbal, y compris s'il faut le demander par écrit dans la foulée.
Ne pas se laisser presser
Un rendez-vous de livraison bâclé en 15 minutes ne permet pas d'inspecter sérieusement un logement de plusieurs pièces. Demander plus de temps est un droit.

Que couvre la garantie de parfait achèvement, que ne couvre-t-elle pas

La garantie de parfait achèvement, qui court pendant un an à compter de la livraison, oblige le promoteur à réparer tout désordre signalé pendant cette période, qu'il ait été noté en réserve le jour J ou qu'il soit apparu après. Elle est plus large que la seule liste des réserves initiales, mais elle a ses limites.

Couvert par la garantie de parfait achèvementNon couvert (relève d'autres garanties ou n'est pas un désordre)
Fissure notée en réserve le jour J, non réparéeUsure normale liée à l'usage du logement
Fissure de séchage apparue en cours d'année et signaléeDéfaut esthétique déjà connu et accepté à la livraison sans réserve
Malfaçon d'exécution révélée après emménagementEntretien courant (joints, peinture) non lié à un désordre de construction
Désordre signalé par lettre recommandée dans le délai d'un anSignalement fait après l'expiration de l'année de garantie

Après la garantie de parfait achèvement

Passé un an, seul un désordre affectant la solidité de l'ouvrage ou le rendant impropre à sa destination reste couvert, cette fois par la garantie décennale. Une fissure purement esthétique n'est alors plus prise en charge.

Et si le promoteur traîne ou conteste la réserve

Il n'est pas rare qu'un promoteur minimise une fissure signalée, la qualifie de simple fissure de séchage sans expertise, ou tarde plusieurs mois à intervenir malgré des relances. Face à cette situation, la marche à suivre est progressive.

Nouvel acquéreur de dos, trousseau de clés à la main, face à l'entrée d'un immeuble résidentiel neuf en Île-de-France
Signaler tôt un désordre, même mineur, préserve tous les droits ouverts par la garantie de parfait achèvement.
  1. Relance écrite datée

    Reformuler la demande de réparation par écrit (email ou courrier), en rappelant la date de la réserve initiale et le délai déjà écoulé.

  2. Mise en demeure

    Si la relance reste sans effet, une mise en demeure formelle par lettre recommandée fixe un délai précis pour l'intervention.

  3. Constat contradictoire ou expertise

    En cas de désaccord sur la gravité ou l'origine du désordre, un constat d'expert indépendant objective la situation et pèse dans la négociation.

  4. Recours au syndic ou à l'assurance dommages-ouvrage

    Selon la nature du désordre et son ampleur, l'assurance dommages-ouvrage du programme immobilier peut être mobilisée pour accélérer la prise en charge sans attendre une décision de justice.

Ne pas laisser l'année de garantie s'écouler

Un désordre signalé au 11ᵉ mois reste couvert par la garantie de parfait achèvement, mais laisse peu de marge pour négocier avant l'échéance. Signaler tôt, même pour une fissure qui semble mineure, préserve tous les droits.

Questions fréquentes

Vos questions sur ce sujet

Que faire si une fissure apparaît après la livraison, hors délai de 8 jours ?

Elle reste couverte par la garantie de parfait achèvement pendant un an à compter de la livraison : il suffit de la signaler par lettre recommandée dès qu'elle est constatée, sans attendre.

Une fissure de séchage doit-elle inquiéter dans un logement neuf ?

Pas systématiquement si elle reste fine, stable et localisée à un enduit. Un suivi au fissuromètre sur quelques semaines permet de vérifier qu'elle ne s'aggrave pas.

Le promoteur peut-il refuser de noter une réserve le jour de la livraison ?

Non, l'acquéreur a le droit de faire consigner toute réserve qu'il juge utile au procès-verbal. En cas de refus, il est recommandé de la formaliser immédiatement par écrit et de la confirmer par lettre recommandée dans les 8 jours.

Quelle différence entre garantie de parfait achèvement et garantie décennale pour une fissure ?

La garantie de parfait achèvement couvre tout désordre signalé pendant la première année, quelle que soit sa gravité. Passé un an, seule une fissure révélant une atteinte à la solidité ou à la destination de l'ouvrage reste couverte, par la garantie décennale.
