Fissures après une ouverture de mur porteur : prouver la faute et obtenir réparation

Abattre un mur porteur pour ouvrir une cuisine sur le séjour est devenu l'un des travaux les plus demandés en Île-de-France, dans les pavillons de banlieue comme dans les appartements anciens. L'opération est banale pour qui la maîtrise : on supprime un élément qui portait, on le remplace par une poutre, et la charge redescend par deux appuis au lieu d'un mur continu.

Ouverture large créée dans un mur porteur avec une fissure diagonale partant de l'angle supérieur, aucune personne dans le cadre
En bref

Des fissures apparues après l'ouverture d'un mur porteur engagent-elles automatiquement l'entreprise ?

Pas automatiquement, mais la charge de la preuve joue en votre faveur. Si les travaux ont moins de dix ans et que les fissures compromettent la solidité de l'ouvrage ou le rendent impropre à sa destination, la responsabilité décennale de l'entreprise est présumée : c'est à elle de démontrer une cause étrangère, pas à vous de prouver sa faute. Le vrai enjeu se joue avant : figer l'état des lieux, la chronologie et les pièces techniques du chantier tant que l'ouvrage reste observable.

Ce qui se passe mécaniquement quand la charge est mal reprise

Un mur porteur ne « tient » pas la maison au sens où on l'imagine : il transmet, en continu et sur toute sa longueur, les charges du plancher et des murs situés au-dessus vers les fondations. Le remplacer par une poutre change radicalement ce trajet. Ce qui était réparti sur trois ou quatre mètres linéaires se concentre désormais sur deux zones d'appui de vingt à trente centimètres chacune. La pression sur la maçonnerie y est multipliée par dix ou davantage.

Trois points décident du résultat, et ils sont indissociables. La section de la poutre gouverne la flèche, c'est-à-dire l'affaissement de la pièce sous charge. Les appuis, ou sommiers, gouvernent le poinçonnement : si le parpaing, la brique ou la meulière située sous l'about de la poutre ne peut pas encaisser la contrainte concentrée, elle s'écrase localement. Le calage, enfin, gouverne le contact : entre le dessus de la poutre et la maçonnerie conservée, il reste toujours un jeu de construction que l'entreprise doit combler par matage au mortier sans retrait, coin par coin.

C'est presque toujours ce troisième point qui est bâclé, parce qu'il ne se voit plus une fois l'enduit passé. Si le matage est absent ou fait au plâtre, la maçonnerie du dessus reste en suspens jusqu'à la dépose des étais, puis descend chercher son appui. Le mur se fend alors là où il est le plus faible : en diagonale au-dessus des appuis, en suivant les joints, et horizontalement à la jonction avec le plafond. Lorsque le désordre s'accompagne d'un affaissement mesurable du plancher, la lecture rejoint celle décrite dans le dossier consacré au risque structurel réel des fissures de mur porteur.

Cette mécanique explique aussi pourquoi la reprise ne consiste presque jamais à reboucher. Tant que le contact n'est pas rétabli, la fissure se rouvre. C'est le scénario classique de la fissure qui réapparaît après réparation, et il est parfaitement évitable si le désordre est diagnostiqué avant le rebouchage.

Le détail que personne ne photographie : l'appui de la poutre

Le détail que personne ne photographie : l'appui de la poutre
Maçonnerie conservée
Poutre de remplacement
Ouverture créée
1 2 3 4 5
Matage du contact
Sommier de répartition
Jambage conservé
  1. Matage au mortier sans retrait

    Le jeu entre le dessus de la poutre et la maçonnerie conservée doit être comblé sur toute la longueur, par bourrage serré. Absent ou réalisé au plâtre, il laisse le mur descendre.

  2. Sommier de répartition

    Un bloc béton ou une platine acier élargit la surface d'appui. Sans lui, l'about de la poutre poinçonne le parpaing ou la meulière.

  3. Longueur d'appui

    L'about doit reposer suffisamment de chaque côté, en pratique de l'ordre de 20 cm sur maçonnerie courante. Un appui court reporte toute la charge sur l'arête du mur.

  4. Jambage et chaînage conservés

    Le montant qui reste de part et d'autre de l'ouverture doit encore descendre la charge jusqu'aux fondations, sans saignée d'électricité entaillée dans la zone comprimée.

  5. Semelle sous le jambage

    Une charge concentrée nouvelle peut dépasser ce que la fondation existante encaisse. Cette vérification appartient à la note de calcul, pas au maçon.

Sur une expertise après coup, ces cinq points ne sont plus visibles : ils sont derrière l'enduit et le doublage. C'est pourquoi les photos prises pendant le chantier, même celles de l'entreprise elle-même, ont une valeur probatoire considérable.

Coupe de principe sur l'appui gauche d'une poutre de remplacement, dans une maçonnerie traditionnelle francilienne.

Flèche admissible : le chiffre qui décide si l'ouvrage est conforme

Une poutre fléchit toujours. La question n'est jamais de savoir si elle bouge, mais de combien, et si ce déplacement reste compatible avec ce qu'elle porte. L'Eurocode 0 recommande, pour un plancher courant, une flèche totale limitée à la portée divisée par 250, et une part variable limitée à la portée divisée par 300. Ces valeurs protègent l'usage et le confort, pas la maçonnerie.

Lorsque la poutre supporte un mur, une cloison maçonnée ou un carrelage collé, la pratique du calcul retient un critère nettement plus sévère, de l'ordre de la portée divisée par 500. La raison est simple : le plâtre, l'enduit et le mortier de joint acceptent une déformation infime avant de se fendre. Une poutre peut donc être parfaitement conforme au critère général et fissurer malgré tout la maçonnerie qu'elle porte, parce que le bureau d'études a retenu le mauvais critère, ou parce qu'il n'y a jamais eu de bureau d'études.

Le graphique ci-dessous traduit ces trois critères en millimètres réels, pour les portées les plus courantes en maison individuelle. Il montre pourquoi l'écart devient critique au-delà de quatre mètres : à cinq mètres de portée, passer du critère le plus sévère au critère courant fait doubler la flèche admise, de 10 à 20 millimètres, alors qu'un enduit se fissure bien avant.

Ce chiffre est la première chose à réclamer à l'entreprise, avant même de parler de responsabilité : quelle portée, quelle section, quel critère de flèche. Le déroulé et le coût de cette vérification sont détaillés dans le dossier sur l'étude de structure, qui reste la pièce maîtresse du dossier technique.

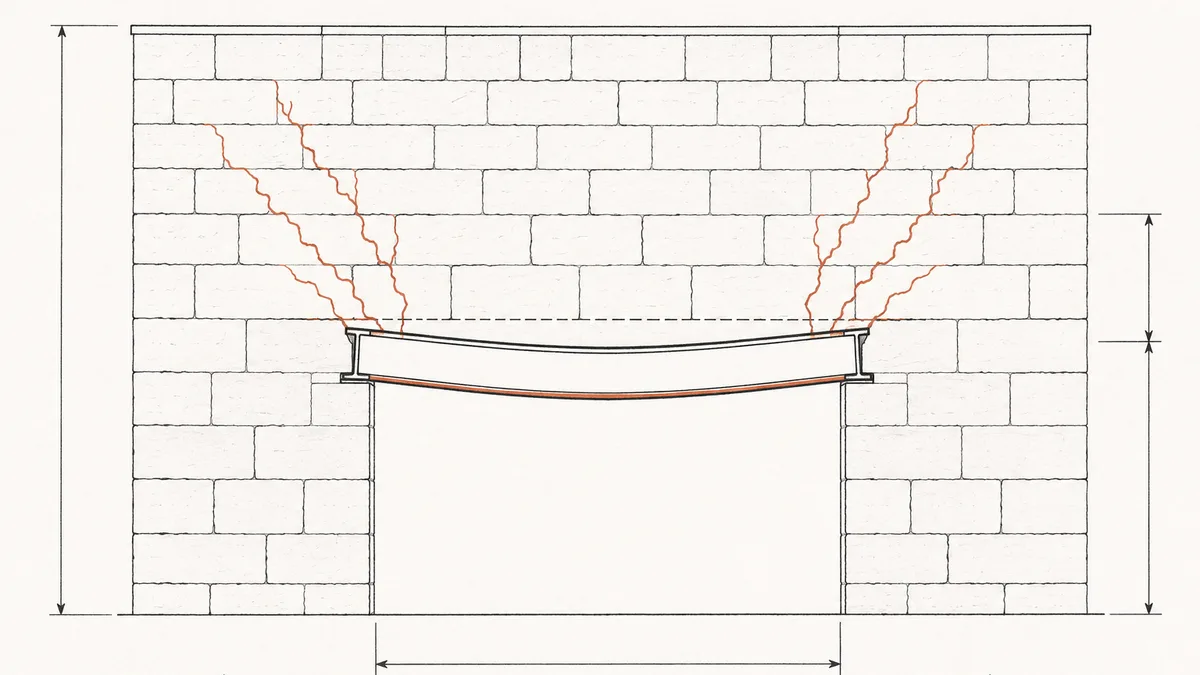

Dessin technique au trait d'une poutre déformée au-dessus d'une ouverture, avec l'éventail de fissures qui remonte dans la maçonnerie
La flèche est volontairement exagérée sur le dessin : sur un chantier, elle se compte en millimètres et reste invisible à l'œil nu.

Flèche admissible selon la portée et le critère retenu

Flèche admissible selon la portée et le critère retenu 0 5 10 15 20 25 2 2,5 3 3,5 4 4,5 5 5,5 6
L/250
L/300
L/500
FLÈCHE ADMISSIBLE (MM) PORTÉE LIBRE DE L'OUVERTURE (M)

L/250 : flèche totale, plancher courant

8 mm à 2 m · 12 mm à 3 m · 16 mm à 4 m · 20 mm à 5 m · 24 mm à 6 m

L/300 : part variable de la flèche

7 mm à 2 m · 10 mm à 3 m · 13 mm à 4 m · 17 mm à 5 m · 20 mm à 6 m

L/500 : poutre supportant une maçonnerie

4 mm à 2 m · 6 mm à 3 m · 8 mm à 4 m · 10 mm à 5 m · 12 mm à 6 m

À 4 m de portée : 16 mm admis au critère courant, contre 8 mm dès qu'un mur repose sur la poutre.

Valeurs calculées à partir des critères de flèche de l'Eurocode 0 (EN 1990, annexe A1.4.3) et de la pratique courante de calcul pour un élément supportant une maçonnerie.

Deux poutres également conformes peuvent se comporter de façon opposée vis-à-vis de la maçonnerie qu'elles portent.

Fissure de finition ou désordre structurel : la date d'apparition tranche

Après une ouverture, des fissures apparaissent presque toujours. Toutes ne se valent pas, et le meilleur discriminant n'est ni la largeur ni la longueur : c'est le moment où elles sont apparues par rapport à la dépose des étais. Une entreprise de bonne foi le sait, et une entreprise de mauvaise foi compte sur le fait que vous l'ignoriez.

Une microfissure qui apparaît dans les jours suivant les finitions relève le plus souvent du retrait des enduits neufs ou d'une bande de joint mal maroufflée à la jonction entre l'ancien et le neuf. Elle ne progresse pas, reste fine et se traite en reprise de finition. Le critère d'évolution reste le juge de paix, et il se mesure : la méthode est décrite dans le dossier consacré à la fissure évolutive ou stabilisée.

En revanche, une fissure qui se déclare au moment même de la dépose des étais désigne directement le contact et l'appui. Une fissure qui s'installe dans les semaines suivantes suit le fluage de la structure et l'installation de la flèche différée. Une fissure qui n'apparaît qu'après plusieurs mois, souvent accompagnée d'un plancher qui gîte ou d'une porte qui frotte, oriente vers le poinçonnement des appuis ou vers une fondation insuffisante sous le jambage.

Cette lecture chronologique n'a de valeur que si elle est datée. Un fissuromètre posé dès la découverte, relevé chaque mois, transforme une impression en donnée opposable. C'est l'unique investissement de quelques dizaines d'euros qui change réellement l'issue d'un litige, comme le détaille le guide de mesure au fissuromètre.

Immédiat, à la dépose des étais Contact et appui

Le mur conservé descend chercher son appui : matage absent, sommier insuffisant ou appui trop court. C'est le scénario le plus fréquent et le plus démontrable.

2 à 8 semaines après Flèche et fluage

La poutre prend sa déformation différée, le béton flue, la maçonnerie portée accompagne. Un mauvais critère de flèche se lit ici.

3 à 24 mois après Poinçonnement ou fondation

Écrasement lent de la maçonnerie sous l'about, ou semelle sous-dimensionnée pour la nouvelle charge concentrée. Fissure évolutive, plancher qui gîte.

Quelques jours, en finition seule Finition

Retrait d'enduit neuf, bande de joint, raccord ancien-neuf. Fine, non évolutive, sans déformation associée : reprise esthétique.

Une fissure de finition et une fissure d'appui peuvent apparaître la même semaine. Ce qui les sépare est l'évolution mesurée sur trois relevés, pas l'aspect au premier jour.

Fenêtres d'apparition des désordres après une ouverture de mur porteur et cause dominante associée.

Les six points qu'un expert vérifie sur une ouverture réalisée

L'expertise d'une ouverture déjà faite ne consiste pas à juger l'esthétique du résultat. Elle consiste à reconstituer ce qui a été décidé, exécuté et vérifié, en partant de ce qui reste observable et des documents que l'entreprise doit détenir. Chaque point manquant n'est pas seulement un défaut : c'est un élément de preuve, parce que l'absence de pièce sur un ouvrage soumis à obligation de résultat se retourne contre celui qui devait la produire.

Dans une part importante des dossiers instruits après une ouverture de mur porteur, aucune note de calcul n'existe. L'entreprise a repris la section d'un chantier précédent, ou a suivi l'avis du fournisseur d'acier. Cela ne rend pas l'ouvrage automatiquement dangereux, mais cela rend l'entreprise difficile à défendre si un désordre survient, puisqu'elle ne peut établir aucune cause étrangère.

La grille de contrôle ci-dessous reprend les six points, avec ce que leur absence démontre. Elle constitue aussi la trame de ce qu'il faut demander par écrit à l'entreprise, avant toute intervention d'un tiers. Une lecture plus large des défauts d'exécution qui fissurent un chantier figure dans le dossier sur les malfaçons de construction.

Contrôle de conformité d'une ouverture de mur porteur : six pièces, six conclusions.

Note de calcul

Descente de charges, portée, section, critère de flèche retenu, signée par un bureau d'études.

Si la pièce manque

Aucune justification de dimensionnement : l'entreprise ne peut démontrer que la section était adaptée.

Section et nuance d'acier

Profilé identifié (IPN, IPE, HEA, HEB) et nuance, cohérents avec la note de calcul.

Si la pièce manque

Profil sous-dimensionné ou non traçable, flèche non maîtrisée.

Longueur d'appui

About reposant sur une longueur suffisante de chaque côté, sur maçonnerie saine.

Si la pièce manque

Concentration de charge sur l'arête du mur, poinçonnement à terme.

Sommier de répartition

Bloc béton armé ou platine métallique dimensionnée sous chaque about.

Si la pièce manque

Écrasement local de la maçonnerie support, tassement millimétrique différé.

Matage du contact

Bourrage serré au mortier sans retrait entre poutre et maçonnerie conservée, sur toute la longueur.

Si la pièce manque

Descente du mur au retrait des étais : c'est la fissure en escalier et la fissure horizontale sous plafond.

Séquence d'étaiement

Étaiement de part et d'autre avant percement, dépose après durcissement complet des scellements.

Si la pièce manque

Désordre déclaré le jour même de la dépose, souvent visible sur les photos de chantier.

Ces six pièces se réclament par écrit, en une seule demande. Le silence de l'entreprise sur la note de calcul est en soi un élément versé au dossier.

Grille de contrôle utilisée en expertise sur une ouverture déjà refermée.

Figer la preuve avant que le chantier ne soit refermé

Le réflexe naturel après l'apparition de fissures est d'appeler l'entreprise pour qu'elle revienne reboucher. C'est exactement ce qu'il ne faut pas faire en premier. Une reprise d'enduit fait disparaître la preuve du désordre, et une entreprise qui rebouche sans traiter la cause vous oppose ensuite que le problème était esthétique.

L'ordre des opérations compte davantage que leur contenu. Documenter, mesurer, écrire, déclarer, expertiser : dans cet ordre, chaque étape renforce la suivante. Dans le désordre, la première reprise efface tout ce qui aurait permis d'établir la responsabilité.

Si le désordre est spectaculaire, si le plancher fléchit visiblement ou si des chutes de matériau se produisent, la lecture d'urgence prime : le protocole des 72 premières heures indique quels signes imposent d'évacuer une pièce plutôt que d'attendre un rendez-vous.

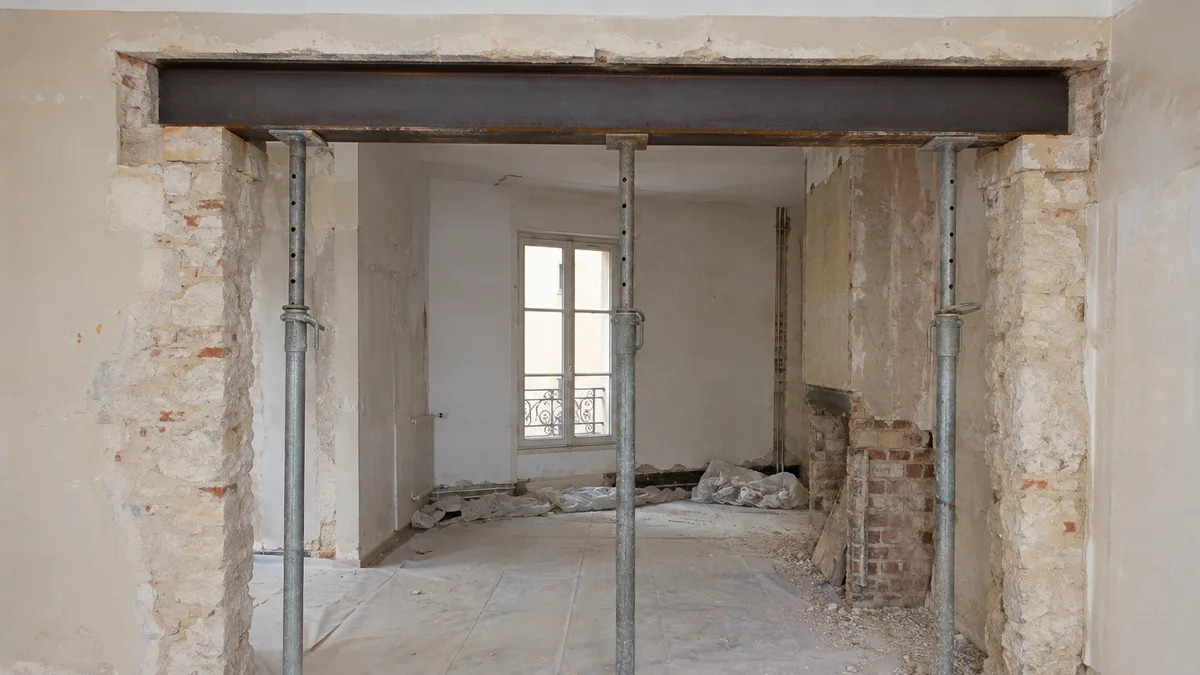

Ouverture de mur porteur encore étayée, poutre de reprise apparente sur ses appuis avant coffrage, aucune personne dans le cadre
La seule fenêtre où la preuve est facile à constituer : la poutre et ses appuis sont visibles, les étais encore en place.
  1. Photographier avec une échelle et une date

    Chaque fissure, de loin puis de près, avec un mètre ou une pièce de monnaie dans le cadre. Conservez les originaux non retouchés : leurs métadonnées portent la date.

  2. Poser des témoins mesurables

    Un fissuromètre par fissure principale, relevé au même jour chaque mois. Trois relevés suffisent à qualifier une évolution devant un assureur ou un juge.

  3. Écrire à l'entreprise en recommandé

    Description factuelle, date d'apparition, demande des six pièces techniques, mise en demeure de proposer une solution de reprise. Sans injure ni chiffrage prématuré.

  4. Déclarer à l'assurance dommages-ouvrage si elle existe

    Sur des travaux de cette nature, une dommages-ouvrage a pu être souscrite. Sa déclaration ouvre des délais courts et opposables à l'assureur.

  5. Faire constater par un expert indépendant avant reprise

    Le constat contradictoire fixe l'état de l'ouvrage, la cause probable et le coût de reprise. Il devient la pièce de référence si l'affaire se judiciarise.

Ne laissez pas l'entreprise reboucher avant le constat

Une reprise d'enduit anticipée est le seul geste réellement irréversible de tout le dossier. Tant que la fissure est ouverte et mesurable, votre position reste entière.

Qui répond du désordre, selon qui a réalisé les travaux

La responsabilité ne dépend pas de la gravité de la fissure mais du montage contractuel. Une même fissure engage une entreprise assurée, ne laisse presque aucun recours contre un intervenant non assuré, ou se retourne contre un vendeur qui avait fait l'ouverture lui-même avant de vendre.

Le fondement le plus favorable reste la garantie décennale, prévue à l'article 1792 du code civil : pendant dix ans à compter de la réception, l'entreprise est présumée responsable des désordres qui compromettent la solidité de l'ouvrage ou le rendent impropre à sa destination. Une fissure structurelle sur une ouverture entre pleinement dans ce champ. Le mécanisme complet, y compris la première année de parfait achèvement, est détaillé dans le dossier sur la malfaçon et la garantie décennale.

Deux situations méritent une vigilance particulière. Lorsque l'entreprise a cessé son activité, la garantie ne disparaît pas avec elle : elle suit le chantier via l'assureur, et activer la décennale d'un constructeur liquidé obéit à un calendrier différent d'un recours classique. Lorsque l'ouverture a été réalisée par le vendeur avant la vente, sans déclaration ni assurance, le terrain se déplace vers le vice caché, avec ses propres délais.

Enfin, en appartement, l'ouverture d'un mur porteur touche une partie commune même lorsqu'elle se situe à l'intérieur du lot. Une autorisation d'assemblée générale est requise, et son absence expose à une remise en état, indépendamment de la qualité technique des travaux. Cette articulation entre lot privatif et structure commune est traitée dans le dossier sur le diagnostic des fissures en copropriété.

Qui a réalisé l'ouvertureQui répond du désordreSur quel fondementDélai à surveiller
Entreprise avec assurance décennaleL'entreprise, puis son assureurPrésomption de responsabilité décennale, article 1792 du code civil10 ans à compter de la réception
Entreprise ayant cessé son activitéL'assureur décennal de l'époque, directementAction directe contre l'assureur, article L.124-3 du code des assurances10 ans, mais 2 mois pour déclarer la créance
Artisan ou micro-entrepreneur non assuréL'intervenant sur son patrimoine propreResponsabilité décennale sans assureur derrière, recouvrement incertain10 ans, solvabilité à vérifier avant d'agir
Maître d'œuvre ou architecte associéChacun pour sa part, le plus souvent solidairementResponsabilité contractuelle et décennale du concepteur10 ans, mise en cause de tous les intervenants
Le vendeur, avant la vente du bienLe vendeurVice caché, ou manquement à l'obligation d'information2 ans à compter de la découverte du vice
Vous-même, sans intervenantAucun recours constructionReste la garantie du fournisseur sur le produit livréVérifier la documentation technique de la poutre
Questions fréquentes

Vos questions sur ce sujet

Combien de temps après l'ouverture une fissure peut-elle encore engager l'entreprise ?

Dix ans à compter de la réception des travaux, dès lors que la fissure compromet la solidité de l'ouvrage ou le rend impropre à sa destination. Une fissure apparue la huitième année reste couverte si elle relève de ce champ. Pendant la première année, la garantie de parfait achèvement couvre en plus tous les désordres signalés, y compris esthétiques.

L'entreprise affirme que la fissure est due au retrait des matériaux : comment répondre ?

Par la mesure. Le retrait d'un enduit neuf se stabilise en quelques semaines et ne s'accompagne d'aucune déformation. Trois relevés au fissuromètre espacés d'un mois, montrant une ouverture qui progresse, contredisent cet argument. La présence simultanée d'une porte qui frotte ou d'un plancher qui gîte l'écarte définitivement.

Peut-on ouvrir un mur porteur sans note de calcul ?

Aucune entreprise sérieuse ne s'y risque, et l'absence de note prive l'entreprise de toute défense en cas de désordre : elle ne peut plus démontrer que la section était adaptée à la portée. En copropriété, la note de calcul est en pratique exigée par le syndic et par l'assemblée générale avant autorisation.

L'assurance multirisque habitation couvre-t-elle ces fissures ?

Non, pas en tant que telles. La multirisque habitation ne couvre pas les conséquences de travaux réalisés dans le logement. Le recours passe par la responsabilité de l'entreprise, par son assureur décennal, ou par une dommages-ouvrage si elle a été souscrite au moment des travaux.

Faut-il faire intervenir un expert avant ou après la reprise proposée par l'entreprise ?

Avant, systématiquement. Une fois l'enduit repris, la fissure n'est plus observable, sa géométrie n'est plus mesurable et l'appui reste inaccessible. Le constat perd alors l'essentiel de sa valeur probatoire, et l'entreprise peut soutenir que le désordre était superficiel.

En appartement, que risque-t-on si l'ouverture a été faite sans autorisation de l'assemblée générale ?

Le mur porteur relève des parties communes même lorsqu'il traverse un lot privatif. Sans vote de l'assemblée générale, la copropriété peut exiger la remise en état à vos frais, y compris si les travaux sont techniquement irréprochables.
